CZZ020 |
m³ |

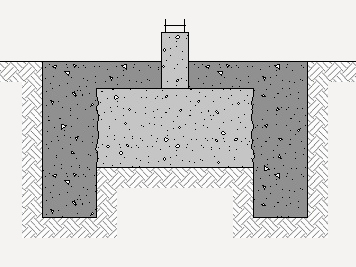

Recalce de cimentación mediante su ampliación con zuncho perimetral de concreto reforzado, incrementando su canto. |
1.482,84Q |
||
Zunchado perimetral de concreto reforzado, de 60x40 cm de sección, realizado con concreto f'c=210 kg/cm² (3000 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm (1/2"), consistencia blanda, preparado en obra, y fundido con medios manuales, y acero Grado 60 (fy=4200 kg/cm²), cuantía 30 kg/m³; para recalce de cimentación existente, incrementando su canto en 10 cm, realizado por bataches, en fases sucesivas. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt08ema100 |
m² |

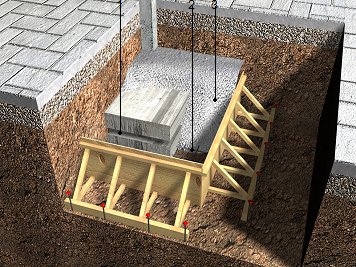

Sistema de encofrado recuperable de tableros de madera, para trabajos de recalce de cimentación, de hasta 2 m de profundidad de la base de apoyo. |
1,000 |
124,27 |
124,27 |
mt07aco020a |
Ud |
Separador homologado para cimentaciones. |
8,000 |
0,93 |
7,44 |
mt07aco140a |
kg |
Acero en varillas corrugadas, Grado 60 (fy=4200 kg/cm²), diámetros varios, según NTG 36011, ASTM A 615 y ASTM A 615 M. |
30,600 |
6,62 |
202,57 |
mt08var050 |
kg |
Alambre galvanizado para atar, de 1,30 mm de diámetro. |
0,120 |
7,59 |
0,91 |
mt08aaa010a |
m³ |
Agua. |
0,256 |
10,36 |
2,65 |
mt01arg000q |
m³ |
Arena de río. |
0,599 |
104,49 |
62,59 |
mt01arg001qf |
m³ |
Piedrín de 1/2", de tamaño máximo 12,5 mm. |
0,599 |
188,54 |
112,94 |
mt08cem000q |
kg |
Cemento gris en sacos. |
474,665 |
1,81 |
859,14 |
Subtotal materiales: |
1.372,51 |
||||
2 |
Equipo y herramienta |
||||
mq06hor010 |
h |
Concretera mecánica. |
0,754 |
10,67 |
8,05 |
Subtotal equipo y herramienta: |
8,05 |
||||
3 |
Mano de obra |
||||
mo043 |
h |
Armador. |
0,154 |
33,14 |
5,10 |
mo090 |
h |
Ayudante de armador. |
0,231 |
24,41 |
5,64 |
mo113 |
h |
Peón albañil. |
1,350 |
22,36 |
30,19 |
mo112 |
h |
Peón albañil capacitado. |
1,414 |
22,82 |
32,27 |
Subtotal mano de obra: |
73,20 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
1.453,76 |
29,08 |
|
Coste de mantenimiento decenal: 29,66Q en los primeros 10 años. |
Costos directos (1+2+3+4): |
1.482,84 |
Pliego de condiciones
ACTIVIDAD DE CONSTRUCCIÓN CZZ020: RECALCE DE CIMENTACIÓN MEDIANTE SU AMPLIACIÓN CON ZUNCHO PERIMETRAL DE CONCRETO REFORZADO, INCREMENTANDO SU CANTO. MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN LA ACTIVIDAD DE CONSTRUCCIÓN. Dependiendo de la agresividad del terreno o la presencia de agua con sustancias agresivas, se elegirá el cemento adecuado para la fabricación del concreto, así como su dosificación y permeabilidad y el espesor de recubrimiento de las armadurías. CARACTERÍSTICAS TÉCNICAS Formación de zuncho perimetral de concreto reforzado en cimentación, por bataches, en fases sucesivas, de 60x40 cm de sección, realizado con concreto f'c=210 kg/cm² (3000 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm (1/2"), consistencia blanda, preparado en obra, y fundido con medios manuales, y acero Grado 60 (fy=4200 kg/cm²), con una cuantía aproximada de 30 kg/m³; para recalce de cimentación existente de 50 cm de canto, incrementándolo en 10 cm, y aumentando la sección resultante. Sin incluir excavación, entibación, relleno, compactación, ni conexión con la cimentación existente. Incluso parte proporcional de corte, doblado y montaje de la armaduría en el lugar definitivo de su colocación en obra, separadores, curado del concreto, montaje, desmontaje y retirada del sistema de encofrado y de todo el material auxiliar, una vez que la pieza estructural esté en condiciones de soportar los esfuerzos. CRITERIO DE MEDICIÓN EN PROYECTO Volumen medido sobre las secciones teóricas de la excavación, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS ACTIVIDADES DE CONSTRUCCIÓN DEL SOPORTE. Se comprobará la existencia de la capa de concreto de limpieza, que presentará un plano de apoyo horizontal y una superficie limpia. AMBIENTALES. Se suspenderán los trabajos de fundido cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el fundido o posterior periodo de fraguado, no pudiendo comenzarse el fundido de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. FASES DE EJECUCIÓN. Limpieza y preparación de la superficie de contacto del concreto endurecido. Montaje del sistema de encofrado. Colocación de separadores y fijación de las armadurías. Preparación del concreto. Fundido y compactación del concreto. Coronación y enrase de cimientos. Curado del concreto. Desmontaje y retirada del sistema de encofrado. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el volumen teórico ejecutado según especificaciones de Proyecto, sin incluir los incrementos por excesos de excavación no autorizados. |
